Система временного водоснабжения должна обеспечивать все нужды строительной площадки, при этом она, как правило, может быть низкого давления. Для пожаротушения в этом случае необходимо иметь две пожарные машины.
Если количество воды из источников единой системы водопровода недостаточно, то для обеспечения производственно-строительных нужд устраивается отдельный производственный водопровод с самостоятельным водозабором из поверхностных или подземных источников. Для водоснабжения удаленных объектов строительства с небольшим потреблением питьевой воды (карьеры и др.) допускается устройство только производственного водопровода, при этом питьевую воду следует привозить либо предварительно кипятить.
Водоснабжение строительства ТЭС зависит от многих местных условий: принятой схемы постоянного водопровода, которая выбирается за основу разработки временного водоснабжения; источника водоснабжения, его характера и удаленности; расположения объектов строительства по отношению к постоянному водопроводу и т. д.
Водопотребление и источники водоснабжения
Водопотребление подсчитывается для двух периодов строительства: подготовительного и ввода первого блока.
Потребности остальных периодов строительства не рассматриваются, так как при уменьшении количества рабочих, занятых на строительстве, и меньшей загрузке транспорта и механизмов соответственно уменьшается и водопотребление. Подсчет расходов воды производится или по укрупненным измерителям на 1 млн. руб. строительно-монтажных работ в год с максимальным разворотом работ, или по укрупненным нормативам расходов воды.
Суммарная потребность в воде ∑Q для любого этапа строительства выражается формулой:
где Qх.п — потребность в воде на хозяйственно-питьевые нужды; Qпр — потребность на производственные нужды; Qпож — потребность на противопожарные нужды.
Потребность строительства в воде на хозяйственно-питьевые нужды складывается из потребности работающих на строительной площадке Qх.пст и живущих в поселке строителей Qх.ппос:

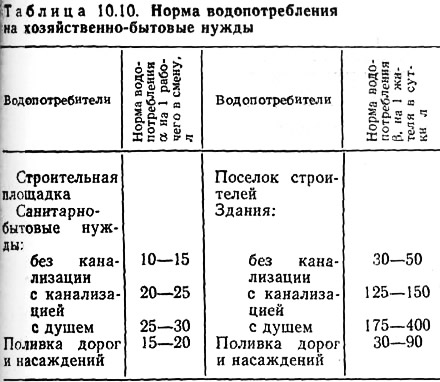

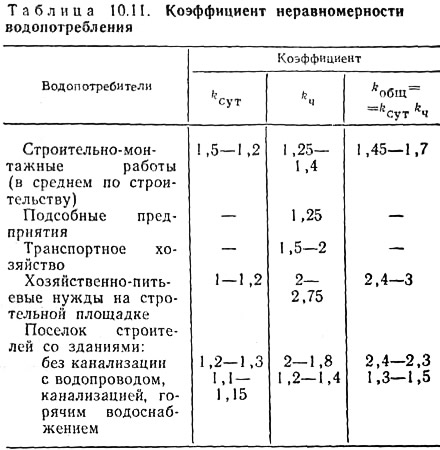

где Nр — расчетная численность работающих, чел.; α — норма водопотребления на одного работающего на стройплощадке (табл. 10.10); kч — коэффициент часовой неравномерности водопотребления (табл. 10.11); t — время, к которому отнесен расход, ч; Nпос — расчетная численность жителей поселка, чел.; β — норма водопотребления на одного жителя (табл. 10.10); kсут — коэффициент суточной неравномерности водопотребления (табл. 10.11).
Потребность строительства в воде на производственные нужды (приготовление бетона и промывка заполнителей, эксплуатация строительных машин и средств транспорта, теплоснабжение и пр.) может быть определена по формуле:
где V — объем работ, к которым отнесен удельный расход воды; q — удельный расход воды, л/с; kч — коэффициент часовой неравномерности водопотребления (табл. 10.11); t — время, за которое выполняется работа, ч; 1,1 — коэффициент, учитывающий мелких потребителей и потери воды.
Расход воды на производственные нужды зависит от многих факторов: типа и конструкции основных сооружений, климатических условий, качества материалов и пр. Например, основной объем воды на строительных базах расходуется на гравиесортировочных фабриках и бетонных хозяйствах. Расход воды на приготовление бетонной смеси, укладку ее в сооружения и уход за уложенным бетоном составляет в летний период 2,9 л на 1 м3 уложенного бетона, зимой — 3,1 л.
Для предварительных расчетов объема водопотребления (л) на производственные нужды можно пользоваться следующими данными:
На 1 м3 грунта при разработке экскаваторами — 1—1.7
На 1 м3 каменной наброски при уплотнении насыпи катками — 150—400
На 1 м3 каменной наброски при уплотнении насыпи гидромониторами — 3000—4000
На 1 м3 суглинка при укладке в ядро, экран — 500—2000
На 1 м3 бетона при укладке в сооружение — 500—1000
На 1 м3 приготовления бетонной смеси на заводе — 250—400
На промывку 1 м3 гравия, щебня — 750—1000
На промывку 1 м3 песка в пескомойках — 1250—1500
На производство 1 м3 кислорода — 200—300
На эксплуатацию одной автомашины в смену: легковой — 300—400
На эксплуатацию одной автомашины в смену: грузовой — 500—700
На эксплуатацию одного трактора, бульдозера — 200—350
Потребность в воде на противопожарные нужды Qпож определяется по СНиП и согласовывается с органами государственного пожарного надзора. В среднем расход воды на противопожарные нужды для строительных площадок и жилпоселка может быть принят равным 30 л/с. Запас воды рассчитывается на 6 ч пожара.
На основании расчетного объема водопотребления устанавливается количество воды, которое требуется забирать из водоисточника. В качестве источников водоснабжения строительства обычно используются открытые источники (река, озеро) и подземные воды. В практике энергетического строительства обычно применяется комбинированная схема, при которой вода на хозяйственно-питьевые нужды поселка и стройбазы забирается из подземных источников, а техническое водоснабжение обеспечивается из открытых источников. Вода из подземных источников, как правило, не требует дополнительной обработки. При использовании для хозяйственно-питьевых нужд открытых водоемов в подавляющем большинстве случаев требуется предварительная обработка.
Пригодность водоисточника для хозяйственно-питьевого водоснабжения устанавливается на основе оценки санитарного состояния места размещения водозаборных сооружений и прилегающей территории для подземных источников; санитарного состояния места забора воды и самого водоема выше и ниже водозабора для поверхностных источников; качества воды и возможности осуществления санитарной охраны источников в соответствии с требованиями ГОСТ.
При использовании подземных водоисточников в первую очередь следует установить наличие межпластовых напорных вод (артезианских), надежно защищенных от поверхностных загрязнений. При отсутствии или невозможности использования таких водоисточников следует изыскивать другие: межпластовые, безнапорные, трещинокарстовые или грунтовые. Часто используют подрусловые (инфильтрационные) воды, имеющие подпитку из реки.
При использовании поверхностных водоисточников для хозяйственио-бытовых нужд должны быть предусмотрены соответствующие очистка и обеззараживание воды. Водоисточники и головные сооружения должны быть защищены от загрязнения путем организации зон санитарной охраны.
Во всех случаях водоисточник допускается к использованию только после согласования с санитарно-эпидемиологической службой.
Схемы и сооружения временного водоснабжения
После выбора водоисточника, определения его дебита и потребности в воде для первого и последующих этапов строительства устанавливается схема водоснабжения (водоприемные сооружения, насосные станции, сооружения для очистки, резервные емкости и водонапорные башни, водоводы и водораспределительные сети).
Ввиду того что длительность подготовительного периода, характеризуемого небольшими расходами воды, невелика (от 6 до 12 мес), на этот период схема водоснабжения должна предусматривать минимум сооружений, наиболее простых и недорогих. Схема водоснабжения, как правило, должна приниматься объединенной, обеспечивающей санитарно-бытовые и производственно-строительные нужды промплощадки и жилого поселка.
При значительном удалении временного поселка от промплощадки организация для них общей сети временного водопровода может оказаться нерациональной, так же как и устройство скважин в одном месте. Водоводы от насосных, а также разводящую сеть на промплощадке выполняют обычно из асбестоцементных труб, уложенных ниже глубины промерзания грунта. Через каждые 125 м предусматриваются пожарные гидранты.
Второй период строительства ТЭС характеризуется вводом в эксплуатацию жилой площади, культурно-бытовых зданий, основных объектов промплощадки, оборудованных внутренним противопожарным водопроводом. Водопотребление поселков и промплощадки возрастает в несколько раз за счет увеличения расхода воды как на санитарно-бытовые и противопожарные нужды, так и на технологические. Система водопровода в этот период должна удовлетворять возросшим потребностям.
Канализация
Графиком строительно-монтажных работ по сооружению ТЭС ввод основных сооружений постоянной системы хозяйственно-фекальной канализации должен предусматриваться в течение подготовительного периода. Для обеспечения отвода сточных вод от жилого поселка и промплощадки в основной период строительства необходимо в подготовительный период и в начальные 2—3 мес основного периода обеспечить ввод в эксплуатацию следующего комплекса сооружений: самотечной сети для отвода сточных вод от зданий и производственных сооружений стройбазы, насосной станции перекачки на стройбазе (или насосной станции перекачки на промплощадке), главного самотечного коллектора канализации от жилого поселка до насосной станции перекачки и необходимых сетей канализации промплощадки и жилого поселка.
